钢结构厂房主要是指主要的承重构件是由钢材组成的。包括钢柱子,钢梁,钢结构基础,钢屋架(当然厂房的跨度比较大,基本现在都是钢结构屋架了),钢屋盖,注意钢结构的墙也可以采用砖墙围护。 由于我国的钢产量增大,很多新建厂房已开始采用钢结构厂房了,具体还可以分轻型和重型钢结构厂房。 用钢材建造的工业与民用建筑设施被称为钢结构。
钢结构厂房特点有: 1、钢结构建筑质量轻,强度高,跨度大。 2、钢结构建筑施工工期短,相应降低投资成本。 3、钢结构建筑防火性差,不耐腐蚀,温度低的地区不宜使用钢结构。 4、钢结构建筑搬移方便,回收无污染。
钢结构厂房的施工方案:
钢结构厂房施工方案(局部框架)内容介绍
一、钢结构安装程序
钢柱安装 → 柱间支撑安装 → 钢吊车梁临时就位 → 屋面梁、屋面支撑 → 钢吊车梁等校正固定→维护结构安装,安装流程示意图如下:
二、钢柱安装
(1)、因钢柱重量大,长度大,无法进行一次制作运输,故采用分段制作,现场拼装为整体再进行吊装的方法,拟将钢柱分为两节制作。钢柱分下部格构部分和上部H型钢柱两段运输到现场。钢柱重量约6吨,就位高度约17米,采用50吨汽车吊可以满足吊装需求,再辅以1台25吨汽车吊进行吊装。
(2)、吊装采用单机回转起吊。起吊前,在钢柱柱脚板位置垫好木方,以免钢柱在起吊过程中将柱脚板损坏。钢柱起吊时,吊车应边起钩,边转臂,使钢柱垂直离地,将柱子放入杯口。
钢结构厂房的注意事项@钢结构厂房屋面设计注意事项
防渗:防止雨水从外面渗到金属屋面板内。雨水主要是通过搭接缝隙或节点进入金属屋面。要达到防渗的功能,需在螺钉口使用密封垫圈后采用隐藏式固定,在板的搭接处用密封胶或焊接处理,最好是用通长的板以消除搭接,在各种节点部位腹胀严密的防水处理。
防火:发生火灾时金属屋面材料不会燃烧,火苗不会穿透金属屋面板。
抗风压:抵抗当地最大风压,金属屋面板不会被负风压拉脱。抗风性能与金属屋面板和固定座的扣合力,固定座的密度有关。
隔音:阻止声音从室外传到室内或从室内传到室外。在金属屋面层内填充隔音材料(通常由保温棉充当),隔音效果以金属屋面层两侧的声强差分贝表示。隔音效果与隔音材料的密度、厚度有关。应注意:隔音材料对不同频率的声音的阻隔效果不一样。
通风:室内外进行空气交换。在金属屋面上设置通风口。
防潮:防止在金属屋面底层和金属屋面层内有水蒸气凝结,排走金属屋面层内的水汽。解决方案是在金属屋面层内填充保温棉,金属屋面底板上铺置防水膜,金属屋面板上有可通风的节点。
承重:承受施工荷载、雨水、粉尘、雪压、维修荷载。金属屋面板的承重性能与板型的截面特性、材质的强度厚度、传力方式、檩条(副檩条)的间距有关。
防雷:把雷电引到地面上,防止雷电击穿金属屋面进入室内。
保温:阻止热量在金属屋面的两侧传递,使室内气温稳定。保温功能通过在金属屋面板下填充保温材料(常用的有玻璃棉、岩棉)实现,保温效果以U值表示,单位是W/M2K。保温性能由以下因素决定:保温棉的原料、密度、厚度;保温棉的湿度,金属屋面板与下层结构的连接方式(要防止“冷桥”现象);金属屋面层对热辐射的反复能力。
采光:白天通过天窗改善室内照明,节省能源。在金属屋面的特定位置布置采光板或采光玻璃,应考虑天窗的使用寿命与金属屋面板协调,在天窗与金属屋面板的连接处做好防水处理。
美观:金属屋面外表有良好的质感,悦目的颜色。
控制热胀冷缩:控制金属屋面板的收缩位移及方向。确保金属屋面板在温差大的地区不会因热胀冷缩产生的应力而破坏。
防雪崩:在降雪地区的金属屋面上设置挡雪栏杆,防止积雪突然滑落。
防冰柱:防止雨雪在檐口处形成冰柱
施工顺序及操作流程:

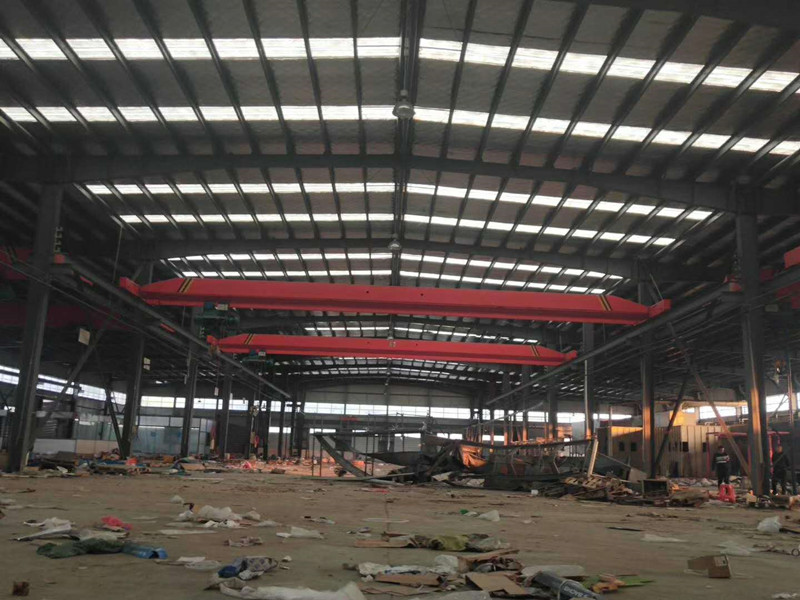

1、外墙

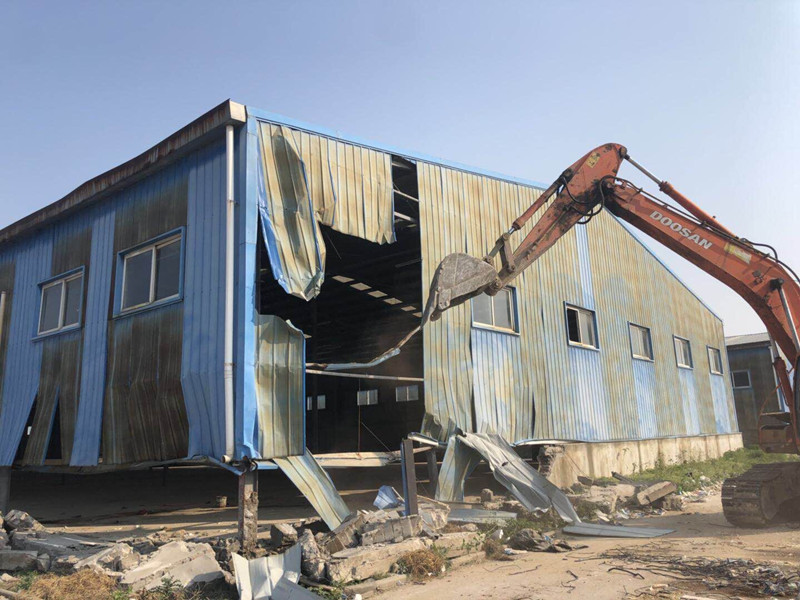

采用挖机配合人工的方式拆除,拆除时应注意墙体附近无人,防止事故的发生。

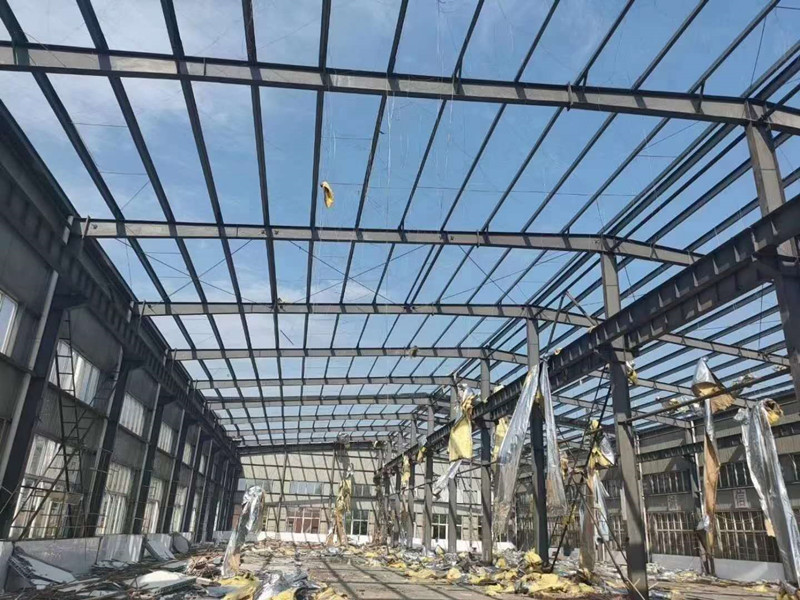

1、屋面板
脚手架的施工人员需佩戴安全帽及安全带作业防止事故发生。2、屋面条
采用人工在墙面上直接作业拆除,需做到保险带与保险绳相结合的安全措施单个逐步拆卸逐个吊运至地面。
3、墙面板
墙面外板与中间夹心层及墙面底板分层拆除的方法。脚手架的施工人员需佩戴安全帽及安全带作业防止事故发生。
4、墙面痹条
采用人工在墙面上直接作业拆除,需做到保险带与保险绳相结合的安全措施单个逐步拆卸逐个吊运至地面。
5、钢梁
采用人工配合电焊机切割机进行拆卸。先使用吊车将待拆钢梁进行稳固待吊,检查起吊绳是否安全牢靠,人工拆卸梁与柱的连接螺栓并检查是否完全脱离,待完全脱离钢柱后再指挥吊车慢慢起吊运至地面。

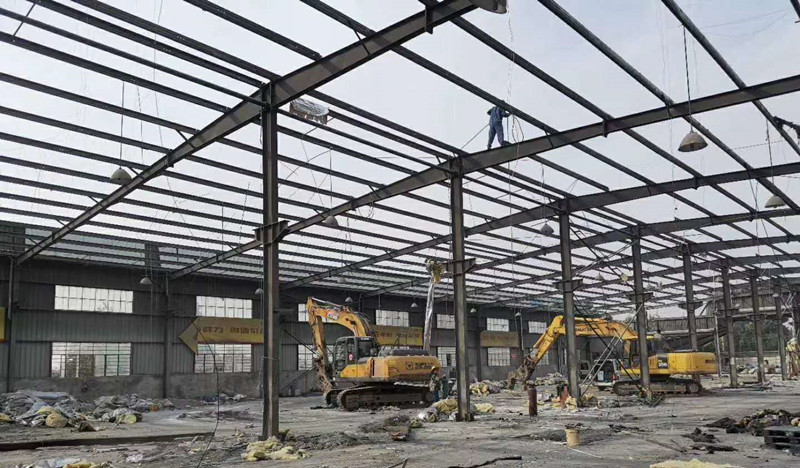

6、钢柱
采用人工配合电焊机切割机进行拆卸。先使用吊车将待拆钢柱进行稳固待吊,检查起吊绳是否安全牢靠,人工拆卸柱的地脚螺栓并检查是否完全脱离,待完全脱离钢柱后再指挥吊车慢慢起吊运至地面。
安全事项:
1、在进行拆除工作前应对建筑物结构强度进行详细调查了解并对全体职工进行详细的安全技术交底,负责人要到现场指挥施工。
2、拆除工作开始前应将电线、天然气管道等通往被拆除建筑物的支线切
断或迁移。
3、拆除建筑物前应在周围设安全栏杆禁止其他人员入内。
4、拆除建筑物应遵守拆除方案自上而下进行拆除。拆除作业人员应站在
脚手架或稳固的结构上操作,拆除某部分时要防止其他部分发生坍塌,拆除内板前应设置5米内的安全距离无其他闲杂人员在场。
5、拆下的材料要及时清理、运走。
钢结构拆除流程:墙板-屋面板-檩条-高强螺栓-钢梁-钢柱-预埋螺栓-预埋钢板。
1、拆除作业应自上而下进行,操作人员应相互配合;停止同时拆卸高压和低压,首先拆下隔膜。
2、钢结构拆除施工现场需要做好安全措施的落实和管理,对现场施工人员和部分设备进行妥善统一管理。
3、所有参与施工的工人需要接受相关培训并持有相关证书。施工过程中应采取必要的安全措施,如戴安全帽、穿防滑鞋、电工、电焊工穿绝缘鞋等,高空作业应系好安全带
4、拆除过程中,超过安全使用期的用破坏性机械拆除,严禁操作人员人工拆除。
5、施工前,应拆除或切断钢结构内的电源,并检查使用的机具及相关设备,确保安全装置安全有效。
6、钢结构构件吊装时,应保证吊装平稳,避免禁忌制动或冲击,严格按照设备操作规程操作,确保安全施工。
7、拆除区域应设置红外线和警示标志,防止无关人员进入拆除现场。5.8级以上大风、大雾、大雨等恶劣天气不得进行拆除。钢结构拆除施工的所有安全活动记录和文件应完整。
厂房的拆旧换新是新旧产业更替中必不可以的一种操作,也是高能耗、高污染产业淘汰过程中的必经之路。某钢厂高线厂房单跨跨度30m,柱间距8m,厂房高18m,36跨。该厂房建成时间较久,屋面彩瓦出现不同程度锈蚀,人员上屋顶行走安全风险较大。对于类似的旧厂,其拆除方式通常为,人员上至屋顶先行拆除屋面彩钢瓦,收集一处后由汽车吊吊装至地面;再进行屋面檩条、支撑拆除,拆除时使用汽车吊先行吊住,连接点切割分离后再吊放至地面;最后进行钢大梁通过以单榀梁为一个整体的吊装拆除,拆除前吊车站位梁跨中,先行吊住受力后,再进行两道连接处拆除分离。这种拆除方式不仅效率低,人员高空作业时间多,作业风险大,而且吊装机具使用多,拆除成本高。
